Cara Mengurus Penambahan Kapasitas Produksi Tanpa Revisi AMDAL Total: Solusi Hemat Biaya

  • Home
  • Cara Mengurus Penambahan Kapasitas Produksi Tanpa Revisi AMDAL Total: Solusi Hemat Biaya
June 17, 2026 0 Comments

Cara Mengurus Penambahan Kapasitas Produksi Tanpa Revisi


Ekspansi produksi adalah tanda positif bagi bisnis manufaktur. Namun, banyak pemilik pabrik terkejut ketika mendapat informasi bahwa penambahan kapasitas memerlukan revisi AMDAL — proses yang konon memakan waktu dan biaya besar. Di sisi lain, tidak semua perubahan kegiatan wajib melalui proses AMDAL baru secara total. Selain itu, mekanisme hukum telah menyediakan jalur yang lebih efisien, yaitu Adendum ANDAL RKL-RPL. Oleh karena itu, memahami mekanisme ini secara mendalam dapat menghemat puluhan hingga ratusan juta rupiah dan mempercepat operasional ekspansi pabrik. Artikel ini menguraikan secara teknis kapan revisi AMDAL total diperlukan, kapan cukup dengan adendum, dan bagaimana prosesnya berjalan.


Memahami Jenis Perubahan yang Memerlukan Revisi Izin Lingkungan

Regulasi lingkungan hidup Indonesia membedakan jenis perubahan kegiatan secara spesifik. Jelaslah bahwa tidak semua perubahan diperlakukan sama. Dasar hukum utama yang mengatur hal ini adalah PP No. 22 Tahun 2021 Pasal 89–94 tentang perubahan keputusan kelayakan lingkungan hidup.

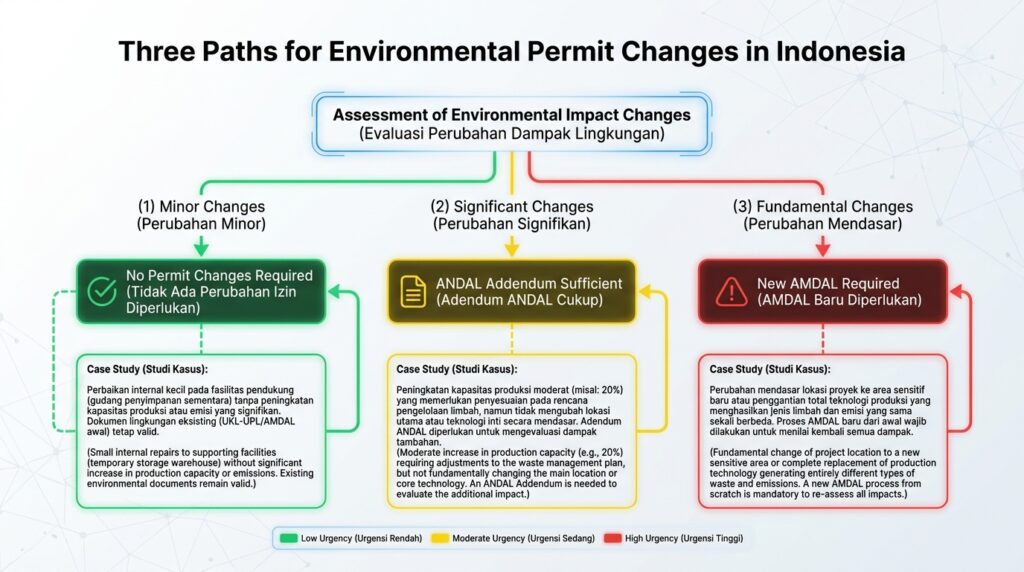

Secara umum, perubahan kegiatan yang berimplikasi pada izin lingkungan terbagi dalam tiga kategori besar:

  1. Perubahan yang tidak memerlukan perubahan izin lingkungan — perubahan kecil yang tidak mengubah dampak penting dan tidak mengubah lingkup usaha.
  2. Perubahan yang memerlukan Adendum ANDAL RKL-RPL — penambahan kapasitas atau perubahan signifikan yang masih dalam batas lingkup dampak penting yang sudah dikaji.
  3. Perubahan yang memerlukan penyusunan AMDAL baru — perubahan mendasar yang mengubah karakteristik dampak penting secara fundamental.

Namun demikian, penentuan kategori ini tidak semudah yang terlihat. Oleh sebab itu, diperlukan kajian teknis awal sebelum memutuskan jalur mana yang akan ditempuh. Dengan demikian, konsultasi awal dengan konsultan lingkungan berpengalaman menjadi langkah yang sangat disarankan.


Kapan Penambahan Kapasitas Cukup dengan Adendum ANDAL?

Adendum ANDAL RKL-RPL adalah dokumen perubahan yang paling relevan dan paling sering digunakan untuk kasus penambahan kapasitas produksi. Lebih lanjut, mekanisme ini jauh lebih efisien dibandingkan menyusun AMDAL baru dari awal.

Kriteria Perubahan yang Masuk Kategori Adendum

Berdasarkan PP No. 22 Tahun 2021, sebuah perubahan kegiatan dapat diproses melalui Adendum ANDAL RKL-RPL apabila memenuhi salah satu atau beberapa kondisi berikut:

  • Penambahan kapasitas produksi yang masih menggunakan bahan baku, proses, dan teknologi yang sama.
  • Penambahan jenis produk yang masih sejenis dan memiliki karakteristik limbah yang serupa.
  • Perubahan spesifikasi bahan baku yang tidak mengubah jenis atau besaran dampak penting.
  • Penambahan sarana dan prasarana yang masih dalam batas area yang sudah dikaji dalam AMDAL awal.
  • Perubahan sistem pengelolaan lingkungan yang bersifat improvement atau perbaikan.

Namun demikian, ada batasan penting: jika penambahan kapasitas menyebabkan perubahan jenis dampak penting atau menimbulkan dampak di luar lingkup yang sudah dikaji, maka adendum tidak lagi mencukupi. Oleh karena itu, kajian teknis awal sangat menentukan.

Tiga Jenis Adendum ANDAL

Regulasi PP No. 22 Tahun 2021 mengenal tiga jenis adendum, yang dipilih berdasarkan kompleksitas perubahan:

  1. Adendum Andal dan RKL-RPL (jenis pertama) — untuk perubahan yang tidak menimbulkan dampak penting baru dan tidak mengubah lingkup dampak yang sudah dikaji. Proses ini relatif cepat dan tidak memerlukan pengumuman publik yang panjang.
  2. Adendum Andal dan RKL-RPL (jenis kedua) — untuk perubahan yang berpotensi menambah dampak penting namun masih dalam jenis yang sama dengan yang sudah dikaji. Selain itu, diperlukan kajian dampak tambahan dan konsultasi publik terbatas.
  3. Adendum Andal dan RKL-RPL (jenis ketiga) — untuk perubahan yang menimbulkan dampak penting baru atau mengubah dampak penting secara signifikan. Akibatnya, proses ini mendekati AMDAL baru dalam hal kelengkapan dokumen, namun tetap lebih cepat karena menggunakan data baseline yang sudah ada.

Di sisi lain, banyak pelaku industri tidak mengetahui adanya tiga jenis adendum ini dan salah memilih jenis dokumen yang disusun. Dengan demikian, dokumen yang diajukan bisa ditolak karena tidak sesuai dengan tingkat kompleksitas perubahan yang terjadi.


Studi Kasus: Penambahan Kapasitas Pabrik Makanan 50% dari Kapasitas Awal

Untuk memahami penerapan nyatanya, berikut adalah simulasi kasus yang sering ditemui. Sebuah pabrik pengolahan makanan dengan AMDAL yang sudah diterbitkan 5 tahun lalu berencana menambah kapasitas produksi dari 10 ton/hari menjadi 15 ton/hari — yaitu penambahan 50%. Lebih lanjut, pabrik berencana menambah 2 lini produksi baru dengan teknologi yang identik dengan lini eksisting.

Analisis Jalur yang Tepat

Pertama, tim konsultan perlu mengkaji apakah penambahan 50% kapasitas akan menimbulkan dampak penting baru. Oleh karena itu, dilakukan kajian singkat meliputi:

  • Emisi udara — apakah penambahan lini produksi akan melampaui baku mutu emisi dengan beban emisi baru?
  • Air limbah — apakah debit dan beban pencemar air limbah bertambah secara proporsional?
  • Kebisingan — apakah penambahan mesin akan meningkatkan kebisingan di luar batas toleransi?
  • Lalu lintas — apakah volume kendaraan pengangkut bertambah signifikan?

Dari kajian tersebut, jika seluruh dampak masih dalam jenis yang sama dan masih dapat dikelola dengan RKL-RPL eksisting (dengan sedikit penyesuaian), maka kasus ini masuk kategori Adendum Jenis Pertama atau Kedua. Namun demikian, jika ada dampak penting baru yang muncul, misalnya keharusan membangun IPAL baru dengan kapasitas berbeda, maka masuk kategori Adendum Jenis Ketiga.

Akibatnya, pilihan jalur yang tepat bisa menghemat waktu antara 3–6 bulan dan biaya antara Rp 50–150 juta dibandingkan jika salah memilih jenis dokumen.

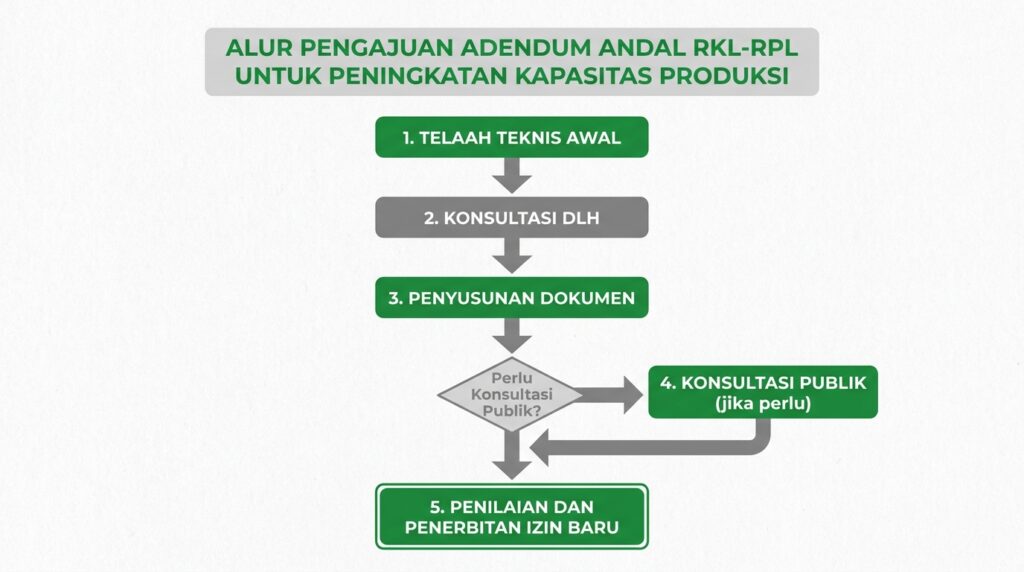

Prosedur Penyusunan Adendum ANDAL RKL-RPL

Setelah jalur ditentukan, proses penyusunan adendum berjalan melalui tahap yang terstruktur. Selain itu, penting untuk memahami bahwa adendum bukan sekadar merevisi teks AMDAL lama — melainkan dokumen baru yang berdiri sendiri namun merujuk pada AMDAL induk.

Langkah 1: Kajian Teknis Awal dan Konsultasi DLH

Sebelum menyusun dokumen, lakukan konsultasi dengan Dinas Lingkungan Hidup (DLH) setempat untuk mengklarifikasi jenis adendum yang diperlukan. Dengan demikian, penyusunan dokumen langsung tepat sasaran dari awal. Selain itu, DLH akan memberikan arahan mengenai kelengkapan dokumen pendukung yang diperlukan.

Langkah 2: Pengumpulan Data Teknis Perubahan

Data yang harus dikumpulkan meliputi:

  • Spesifikasi teknis mesin atau lini produksi tambahan.
  • Perhitungan beban limbah (air, udara, padat) sebelum dan sesudah perubahan.
  • Peta tata letak (layout) fasilitas sebelum dan sesudah perubahan.
  • Data neraca air dan neraca bahan baku yang diperbarui.
  • Sertifikat atau spesifikasi alat pengendali pencemaran yang akan dipasang.

Langkah 3: Penyusunan Dokumen Adendum

Struktur dokumen adendum minimal mencakup:

  • Latar belakang dan deskripsi perubahan kegiatan.
  • Matriks perbandingan kondisi sebelum dan sesudah perubahan.
  • Kajian dampak tambahan dari perubahan yang direncanakan.
  • Revisi atau penambahan pada RKL-RPL untuk mengelola dampak tambahan.
  • Komitmen pemrakarsa terhadap pengelolaan dampak tambahan.

Lebih lanjut, untuk adendum jenis dua dan tiga, diperlukan juga konsultasi publik tambahan yang melibatkan masyarakat terdampak dan instansi terkait.

Langkah 4: Pengajuan dan Penilaian

Dokumen diajukan ke DLH atau KLHK sesuai kewenangan (berdasarkan skala proyek dan lintas administrasi). Namun demikian, berbeda dari AMDAL baru yang melalui sidang komisi penilai penuh, adendum umumnya dinilai melalui rapat tim teknis yang lebih singkat. Oleh karena itu, waktu penilaian relatif lebih cepat, antara 30–75 hari kerja tergantung jenis adendum.


Kapan Harus Menyusun AMDAL Baru?

Meskipun adendum menjadi pilihan utama, ada kondisi di mana penyusunan AMDAL baru tidak dapat dihindari. Oleh karena itu, penting untuk mengenali kondisi-kondisi ini sejak dini agar tidak terjebak dalam proses yang keliru.

AMDAL baru wajib disusun apabila:

  • Perubahan lokasi — proyek dipindahkan ke lahan baru atau diperluas ke lahan yang sama sekali belum dikaji.
  • Perubahan jenis kegiatan — misalnya, dari pabrik tekstil berubah menjadi pabrik kimia dengan karakteristik limbah yang sangat berbeda.
  • Perubahan skala yang sangat besar — misalnya penambahan kapasitas 300% atau lebih yang mengubah karakter dampak secara fundamental.
  • Dampak penting baru yang belum pernah dikaji — misalnya, penambahan kegiatan yang berpotensi menimbulkan dampak terhadap kawasan konservasi atau sumber air baku yang sebelumnya tidak terdampak.
  • AMDAL lama sudah kadaluarsa — jika kegiatan belum beroperasi dalam jangka waktu tertentu setelah izin diterbitkan.

Namun demikian, dalam banyak kasus perubahan nyata di lapangan, batas antara “cukup adendum” dan “perlu AMDAL baru” sering kali tidak tegas. Di sisi lain, kesalahan dalam penilaian ini bisa berujung pada penolakan dokumen atau bahkan sanksi administratif. Jelaslah bahwa pendampingan konsultan berpengalaman sangat krusial di titik ini.


Konsekuensi Hukum Jika Melakukan Perubahan Tanpa Merevisi Izin Lingkungan

Banyak pelaku industri yang memilih untuk menambah kapasitas produksi tanpa memperbarui izin lingkungan, dengan harapan lolos dari pengawasan. Namun, risiko hukum yang mengintai sangat besar. Lebih lanjut, pengawasan lingkungan semakin ketat seiring dengan digitalisasi sistem pelaporan lingkungan.

Berdasarkan UU No. 32 Tahun 2009 jo. UU No. 11 Tahun 2020, pelaku usaha yang melakukan perubahan kegiatan tanpa memperbarui izin lingkungan dapat dikenai:

  • Sanksi administratif — berupa teguran tertulis, paksaan pemerintah, pembekuan izin usaha, hingga pencabutan izin.
  • Sanksi pidana — berupa penjara maksimal 3 tahun dan denda maksimal Rp 3 miliar untuk pelanggaran izin lingkungan (Pasal 109 UU 32/2009).
  • Kewajiban pemulihan — pelaku usaha wajib memulihkan kerusakan lingkungan yang terjadi akibat perubahan yang tidak dilaporkan.

Akibatnya, biaya yang “dihemat” dengan tidak mengurus adendum bisa berlipat ganda menjadi denda, biaya pemulihan, dan kerugian akibat penghentian operasional. Oleh sebab itu, kepatuhan terhadap regulasi izin lingkungan adalah investasi perlindungan bisnis, bukan sekadar biaya.

Untuk memastikan proses penambahan kapasitas produksi berjalan sesuai regulasi dengan biaya yang efisien, kunjungi [LINK KE HALAMAN LAYANAN IZINHIJAU] dan dapatkan konsultasi awal secara gratis.


Penutup

Revisi AMDAL dalam konteks penambahan kapasitas produksi tidak selalu berarti menyusun dokumen baru dari awal. Selain itu, mekanisme Adendum ANDAL RKL-RPL yang diatur dalam PP No. 22 Tahun 2021 menyediakan jalur yang jauh lebih efisien dan hemat biaya. Dengan demikian, kunci utamanya adalah melakukan kajian teknis awal yang akurat untuk menentukan jenis adendum yang tepat. Oleh karena itu, setiap rencana ekspansi produksi sebaiknya dikonsultasikan dengan konsultan lingkungan berpengalaman sebelum keputusan investasi dibuat.


🏗️🌱 URUS IZIN LINGKUNGAN MUDAH DAN CEPAT BERSAMA IZINHIJAU!
✅ Survey Lokasi GRATIS  |  ✅ Estimasi Biaya Transparan
✅ Progress Report Berkala  |  ✅ Tim Profesional Jabodetabek
📞 Hubungi Kami Sekarang! | 🌐 www.izinhijau.com

5 Rekomendasi Judul Artikel Terkait:

  1. Adendum ANDAL vs AMDAL Baru: Mana yang Tepat untuk Ekspansi Pabrik Anda?
  2. Cara Membaca Dokumen AMDAL Lama untuk Keperluan Perubahan Izin Lingkungan
  3. Berapa Lama Waktu Pengurusan Adendum ANDAL? Ini Estimasi Realistisnya
  4. Checklist Dokumen Teknis untuk Pengajuan Perubahan Izin Lingkungan Industri
  5. Risiko Hukum Ekspansi Pabrik Tanpa Pembaruan Dokumen Lingkungan: Studi Kasus
